I 2010 ble arbeidet med innføring av protonbehandling startet som et nasjonalt prosjekt
Idéfase
I august 2015 fikk OUS overrakt et skisseprosjekt med tegninger og beskrivelser av et potensielt nybygg på sykehusområdet på Montebello. Bygget var tenkt å gi pasienter og ansatte bedre forhold tilpasset moderne kreftbehandling og erstatte deler av dagens bygningsmasse. Arbeidet med nytt klinikkbygg startet opp med idéfaserapport i regi av OUS.
Målbilde
I 2016 ble det fremtidige målbildet for OUS vedtatt i HSØ sitt styremøte og senere i foretaksmøte av helseministeren. Målbildet innebærer et samlet og komplett regionsykehus inkludert lokalsykehusfunksjoner på Rikshospitalet, et lokalsykehus på Aker og et spesialisert kreftsykehus på Radiumhospitalet. I tillegg skal det etableres en regional sikkerhetsavdeling til erstatning for nåværende virksomhet på Dikemark. Etablering av nytt klinikk- og protonbygg på Radiumhospitalet er et ledd i realisering av målbildet for OUS.
Det ble utviklet en konseptrapport for protonbehandling, som del av det nasjonale prosjektet, og sluttrapport fra konseptfasen forelå i 2016.
I løpet av høsten 2016 ble arbeidet med nytt klinikkbygg videreført til konseptfase og skisseprosjekt i regi av HSØ. Arbeidet med konseptrapport for nytt klinikkbygg foregikk i perioden februar - april 2017 og ble godkjent av styret i HSØ i juni samme år.
Konseptfase
Skisseprosjektrapport for klinikkbygg er del II i konseptfasen. Prosjektet startet i juni 2017 og rapporten ble levert i november.
Det ble bevilget midler over statsbudsjettet til etablering av protonsenter på Radiumhospitalet og lån for klinikkbygget ble tildelt. I februar godkjente styret i HSØ skisseprosjektet for nytt klinikkbygg. Styret godkjente at det skal etableres et protonterapibygg på Radiumhospitalet og besluttet samtidig at nytt klinikk- og protonterapibygg på Radiumhospitalet skal gjennomføres som ett felles prosjekt. I desember ble skisseprosjekt for etablering av protonterapibygg på Radiumhospitalet også godkjent.
Forprosjekt
Forprosjekt for nytt klinikk- og protonbygg ble gjennomført fra mars til oktober 2019. I denne perioden ble det også gjennomført et revidert skisseprosjekt for protonsenteret. Dette ble behandlet og godkjent av styret i HSØ i juni. I forprosjektet foregikk det videreutvikling av løsninger i klinikkbygget og protonbygget. Det ble foretatt en grundig analyse av de to skisseprosjektene med fokus på flyt og forbindelser til eksisterende bygninger slik at man sikrer en helhetlig sykehusanlegg.
Gjennomføringsfase
Byggeperioden startet med forberedende arbeider og flytting av infrastruktur i bakken i desember 2018. Rive- og byggearbeider startet for fullt våren 2019, mens 2020 ble det store graveåret. Våren 2021 var vi ferdige med gravingen og kunne begynne på støpingen av bunnen av sykehuset. Helse- og omsorgsminister Bent Høie (H) la ned grunnsteinen for det nye klinikk- og protonbygget på Radiumhospitalet 24. august 2021.

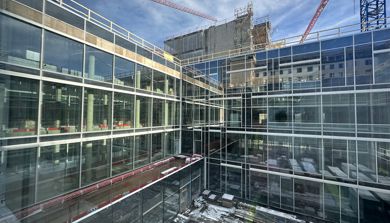

I 2022 ble bygget støpt ferdig og i 2023 og 2024 var det innvendige arbeider og ferdigstilling.
Åpning av nytt bygg
Det nye klinikkbygget ble offisielt åpnet 17. oktober 2024. Oppstart av protonbehandling var i mars 2025. I februar 2025 flyttet store deler av kreftbehandlingen som var på Ullevål til Radiumhospitalet.
Les alt om nytt klinikk- og protonbygg på nettsidene til Helse Sør-Øst RHF
